Hochspannungsprojekt für Windpark in Polen erfolgreich realisiert

2010 realisierten wir noch unter dem Namen SENKO unser erstes großes EPC-Projekt – ein Meilenstein für unser Unternehmen und ein technologischer Impulsgeber für die Region.

20 MVA
Leistung des Umspannwerks
13 Jahre
störungsfreier Betrieb
HYpact Anlage
Erste Hybrid-Schaltanlage in Polen

Projektziel und Herausforderungen

Ziel war die vollständige elektrotechnische Anbindung eines Windparks mit zehn MM92-Windkraftanlagen (2 MW, Repower) an das 110‑kV-Hochspannungsnetz eines polnischen Netzbetreibers – inklusive Planung, Lieferung und Inbetriebnahme.

Herausforderungen im Überblick:
  • Entwicklung individueller Transformatorstationen für jede Anlage
  • Kompakte, leistungsstarke Auslegung bei maximaler Wirtschaftlichkeit
  • Erstmalige Einführung eines Hybrid-Schaltanlagensystems in Polen

Unser Lösungsansatz

Wir setzten auf konsequente Eigenentwicklung, enge Partnerabstimmung und mutige Technologiewahl:

Maßgeschneiderte Transformatorstationen

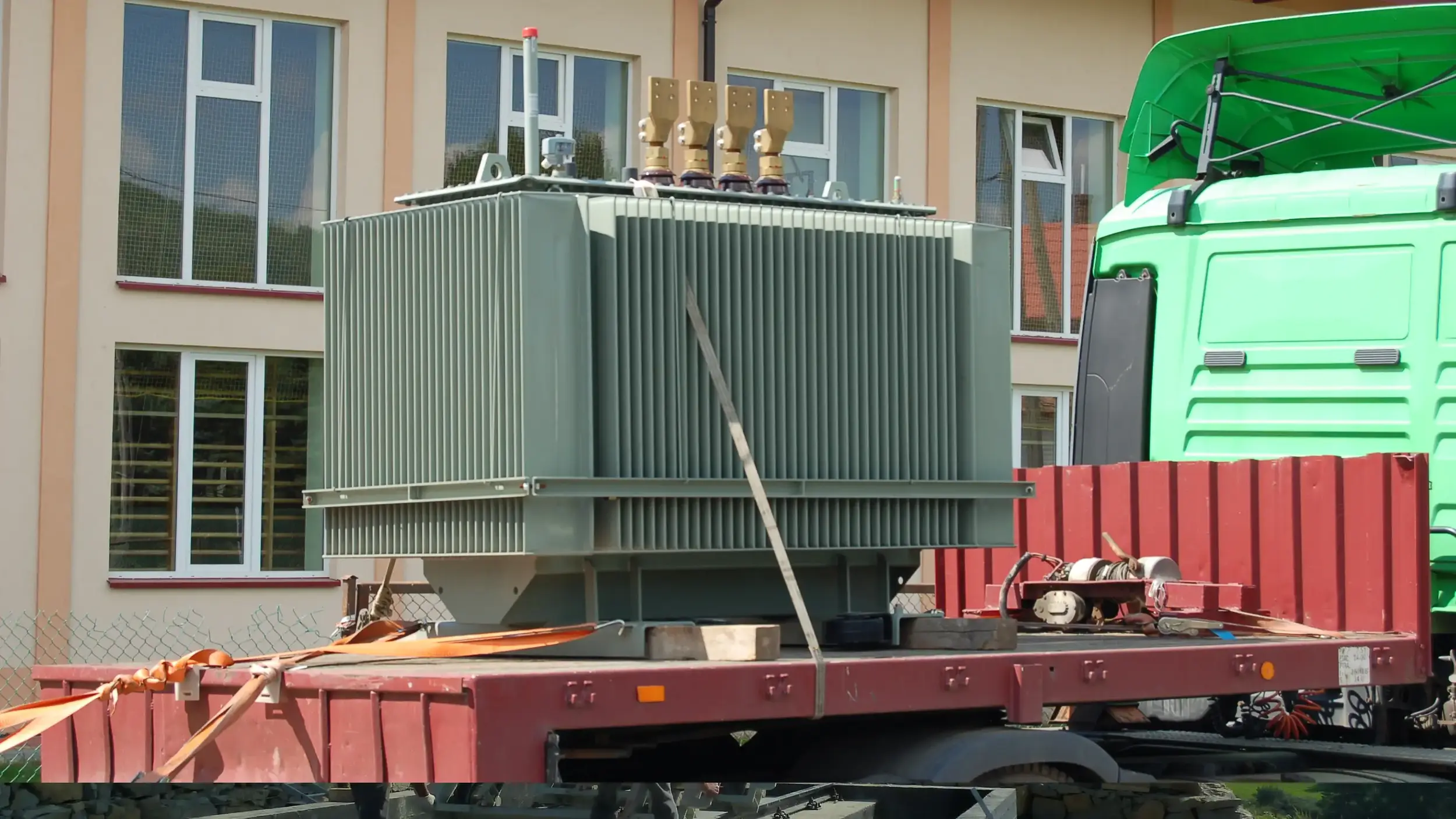

Jede Windkraftanlage wurde mit einer kompakten Trafostation ausgestattet, die die Generatorspannung von 690 V auf 30 kV transformierte. Dafür konzipierten wir ein eigenes, speziell auf die Anforderungen des Projekts zugeschnittenes Produkt.

Platzsparendes Design mit hoher Leistung

Gemeinsam mit unseren Gehäuselieferanten entwickelten wir ein neues Trafostationskonzept, das eine 36-kV-Mittelspannungsverteilung und Leistungen bis zu 3.150 kVA in einem kompakten Aufbau vereinte – wirtschaftlich und effizient.

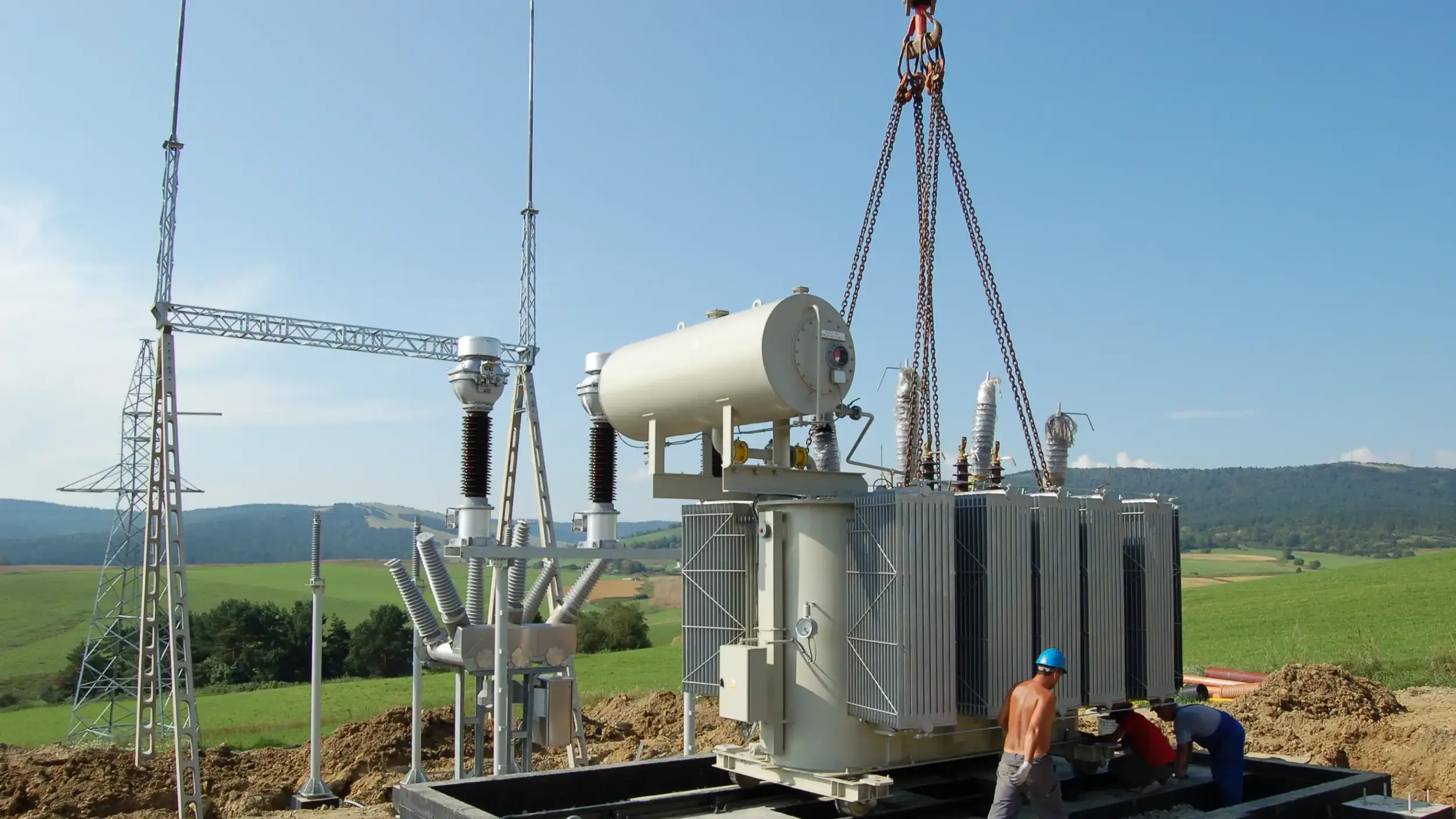

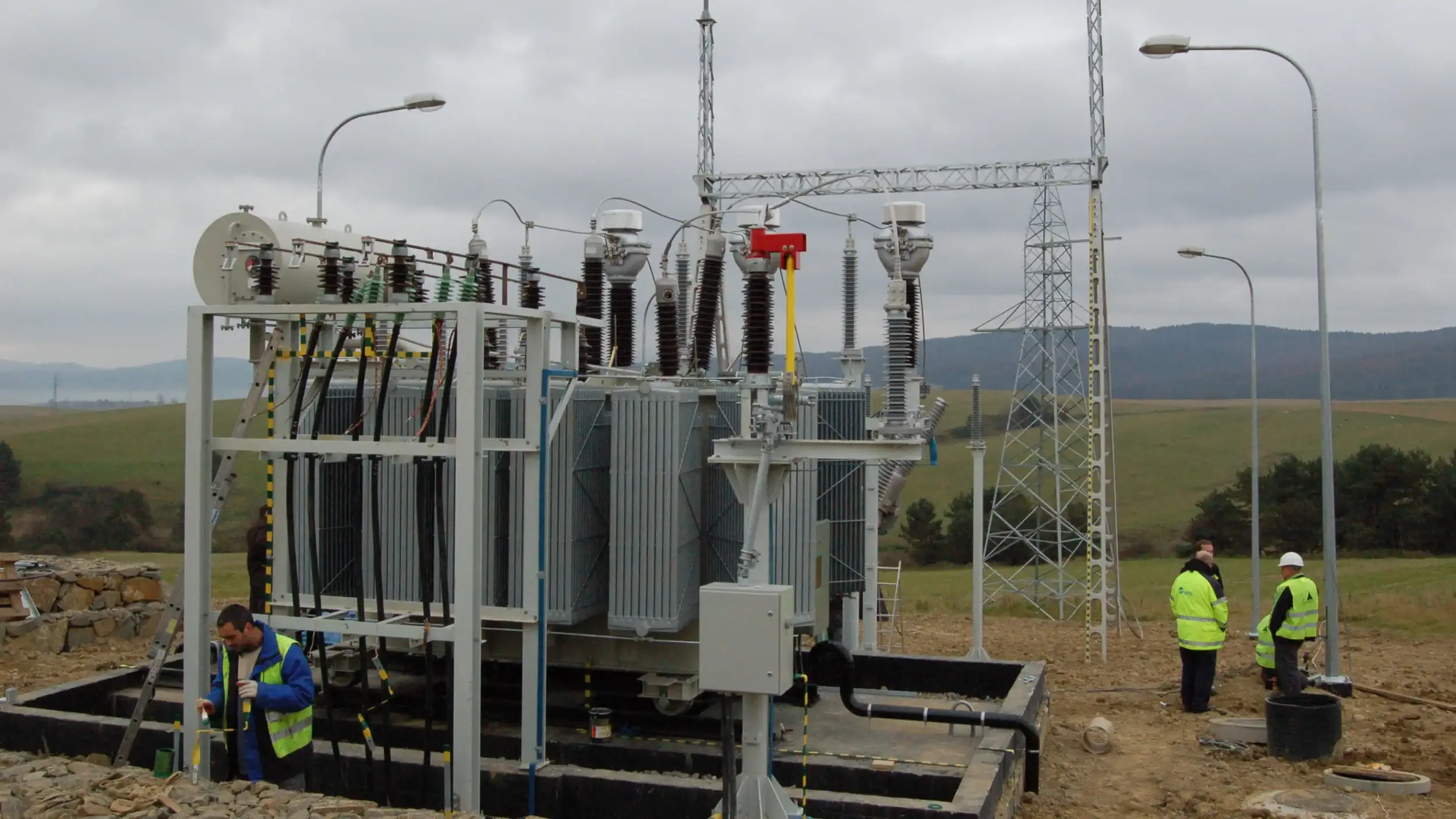

Zentrales Umspannwerk (20 MVA)

Die parkinternen Mittelspannungsleitungen wurden im neu errichteten 110/30-kV-Umspannwerk zusammengeführt und auf Hochspannungsebene (110 kV) angehoben – für eine sichere Netzeinspeisung.

Markteinführung der HYpact-Schaltanlage

Ein technologisches Highlight war die erstmalige Implementierung des Hybrid-Schaltanlagensystems HYpact von GE (ehemals Areva) in Polen. Die kompakte, wartungsarme und leistungsstarke Lösung überzeugte – und wurde durch unser Projekt erfolgreich im Markt eingeführt.

Erfolgreicher Abschluss

Das Projekt wurde vollständig umgesetzt – von der Planung über die Lieferung bis hin zum Bau und der Inbetriebnahme. Mit der erfolgreichen Installation der ersten HYpact-Anlage in Polen setzten wir einen technologischen Meilenstein. Das zentrale 20 MVA-Umspannwerk wurde termingerecht fertiggestellt und die zehn individuell entwickelten Transformatorstationen passgenau geliefert. Seit der Inbetriebnahme läuft die gesamte Anlage störungsfrei – und das seit über 13 Jahren. Der internationale Kunde aus Portugal zeigte sich hochzufrieden mit dem Ergebnis. Darüber hinaus führte das Projekt zu einem nachhaltigen Markteffekt: Weitere Netzbetreiber in Polen übernahmen die HYpact-Technologie und bestätigten damit den Innovationsimpuls, den wir mit diesem Projekt gesetzt haben.

Fazit

Mit diesem ersten EPC-Projekt in Polen haben wir unsere Kompetenz als zuverlässiger Partner für komplexe Energieinfrastrukturprojekte unter Beweis gestellt. Es war ein Meilenstein für uns – technisch, strategisch und operativ. Die erfolgreiche Realisierung unterstreicht unsere Fähigkeit, innovative Lösungen marktfähig zu machen, Prozesse effizient zu steuern und Projekte nachhaltig abzusichern.
